Hyvinkään Logistiikkakeskus

Logistiikkakeskus on Keskon suurin rakennushanke ja suurimpia Suomessa olleita rakennushankkeita.

Rakennusaika:
2022-2025
Hankkeen koko:
300 milj. €
Pinta-ala:
85 000 m2

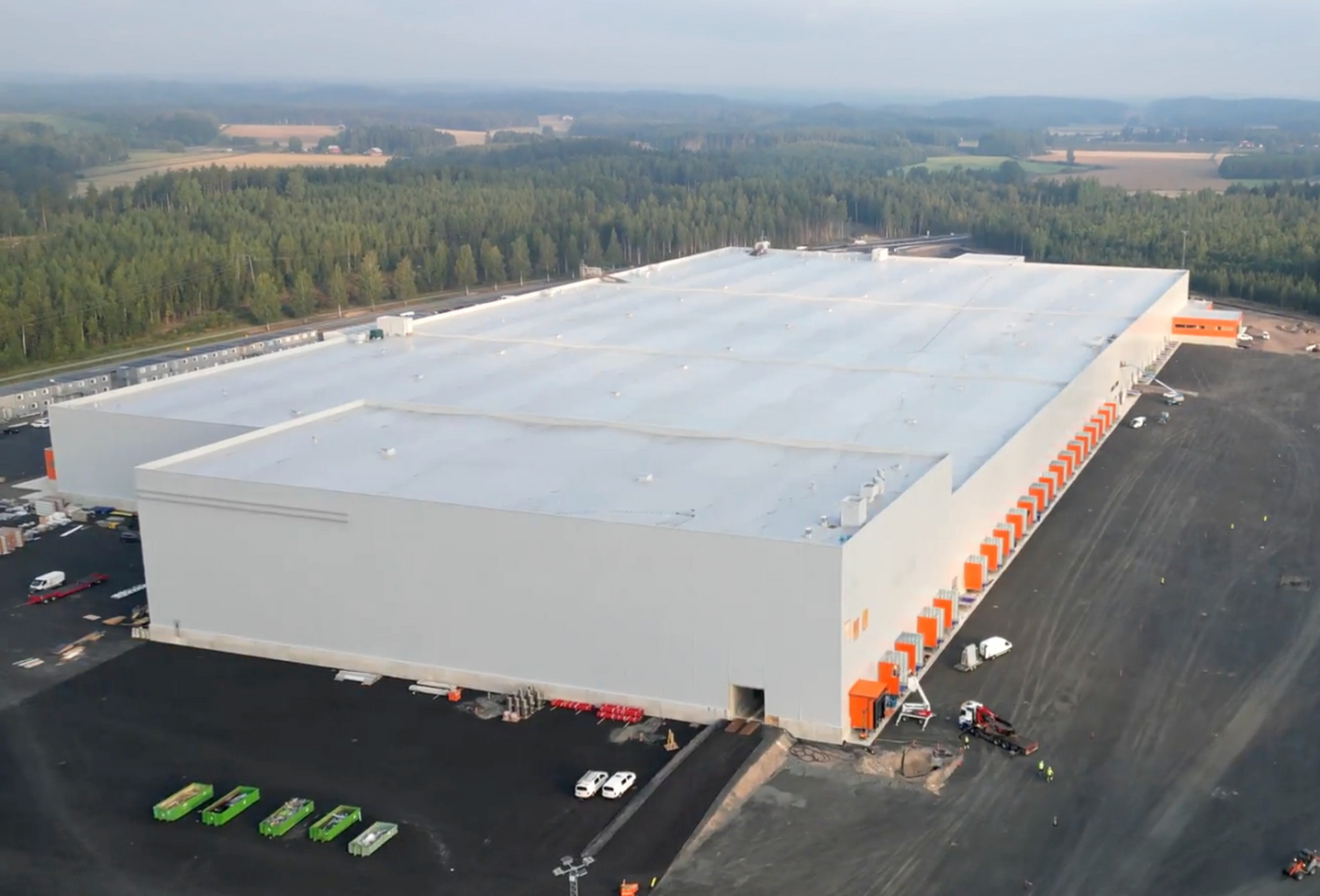

Kesko rakennutti uuden logistiikkakeskuksen Onnisen ja K-Auton käyttöön Hyvinkäälle tontille, jonka ympärysmitta on 2,5 kilometriä ja tontin koko 42 hehtaaria. Rakennuksen pinta-ala vastaa jopa 12 jalkapallokenttää. Logistiikkakeskus on Keskon suurin rakennushanke ja suurimpia Suomessa meneillään olevia rakennushankkeita. Tilavuudeltaan laskettuna se on ollut yksi Suomen suurimpia rakennushankkeita 2020-luvulla.

Tilaaja Keskolle vastuullisuus on keskeisessä osassa toimintaa, siksi ympäristö- ja luontoarvot huomioidaan hankkeessa alusta lähtien. Esimerkiksi ekologi inventoi tontin luontoarvot ja laatii esityksen luontoarvojen kompensoimiseksi.

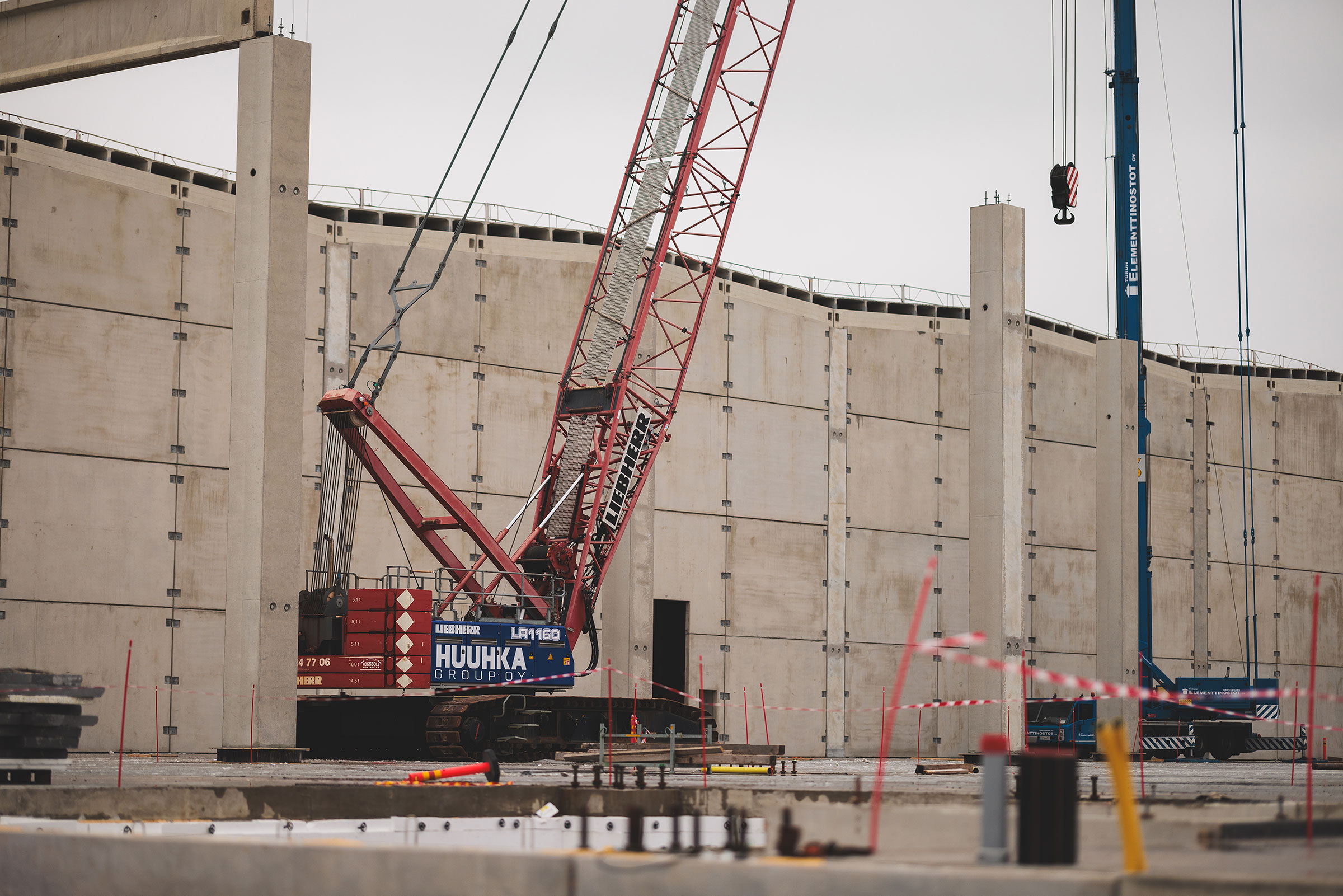

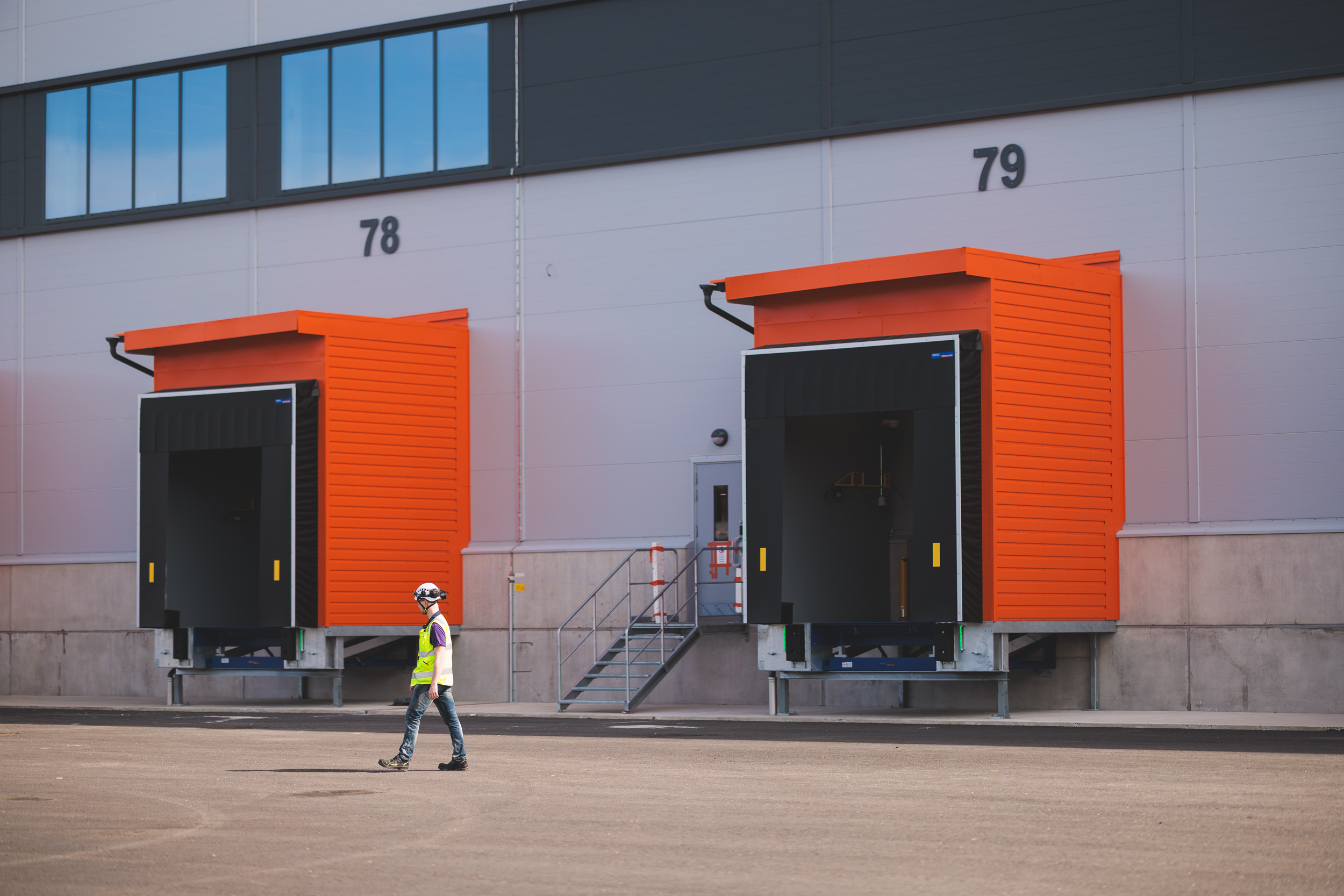

Suuressa hankkeessa kaikki on suurta, hanke työllistää 100 osaurakan ja 1100 hlötyövuoden verran rakentamisen aikana. Logistiikkakeskukseen tulee täysin automatisoitu robotiikkavarasto, jonka asennus kesti vuoden verran. Haahtela toimii tämän poikkeuksellisen suuren hankkeen projektinjohdosta vastaavana sekä päätoteuttajana. Tontilta löytyy myös Onnisen Express-myymälä sekä aurinkovoimala.

Kategoriat

Asuinrakennus
Julkiset rakennukset
Liiketilat
Toimistotilat

Hyvinkäälle nouseva Keskon logistiikkakeskus on poikkeuksellisen suuri hanke

Kesko vastaanotti logistiikkakeskuksen omaan toimintaansa elokuussa 2025. Tutustu tarkemmin Keskon sivuilla hankkeeseen.

Hankkeen verkkosivut

4 x Kiinnostava fakta

Työllistää rakennusvaiheessa noin 1100 henkilötyövuotta.

21 km sadevesiputkia ja 800 salaoja- ja viemärikaivoa tontilla.

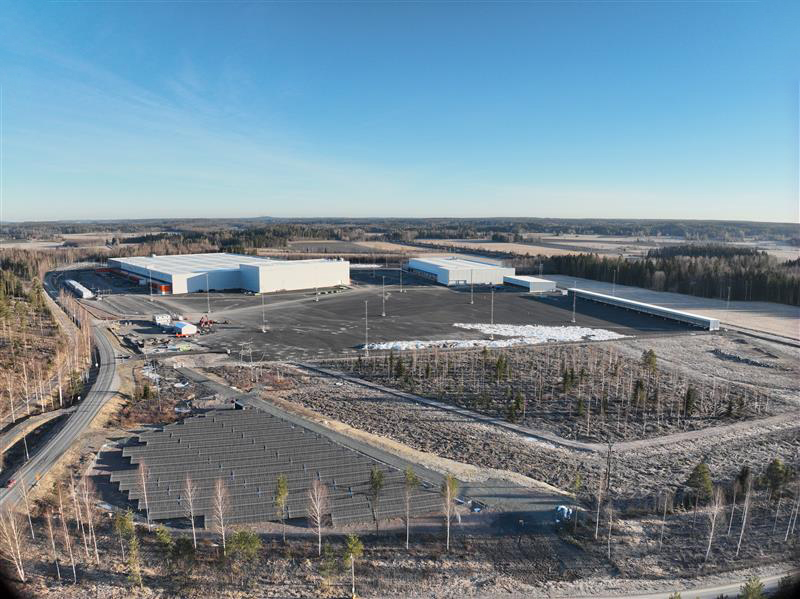

Käytetään vain uusiutuvaa energiaa: oma aurinkovoimala tontilla.

85 paalulaattaa, 50 000 kuutiota betonia. 40 kuormaa joka päivä 10kk aikana.

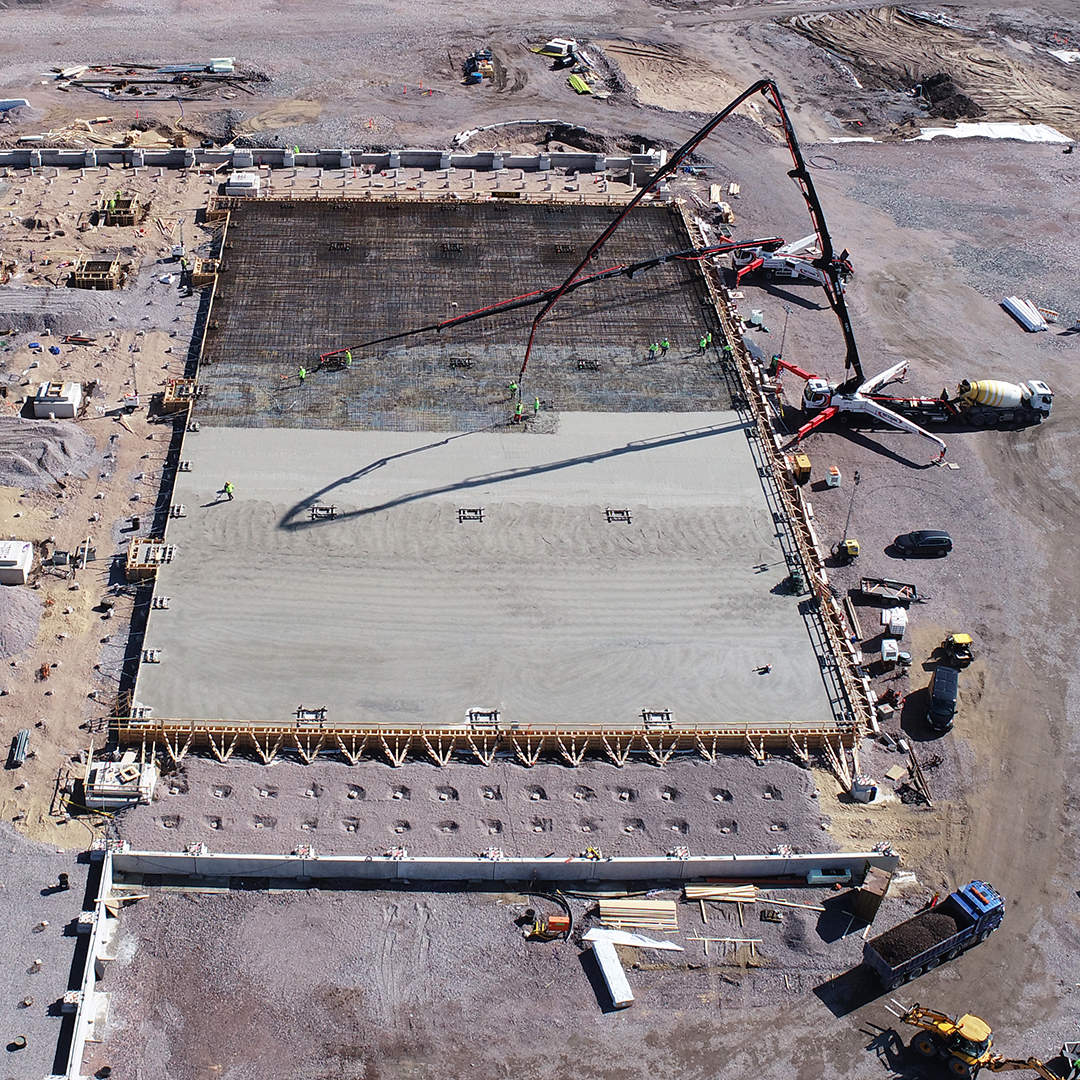

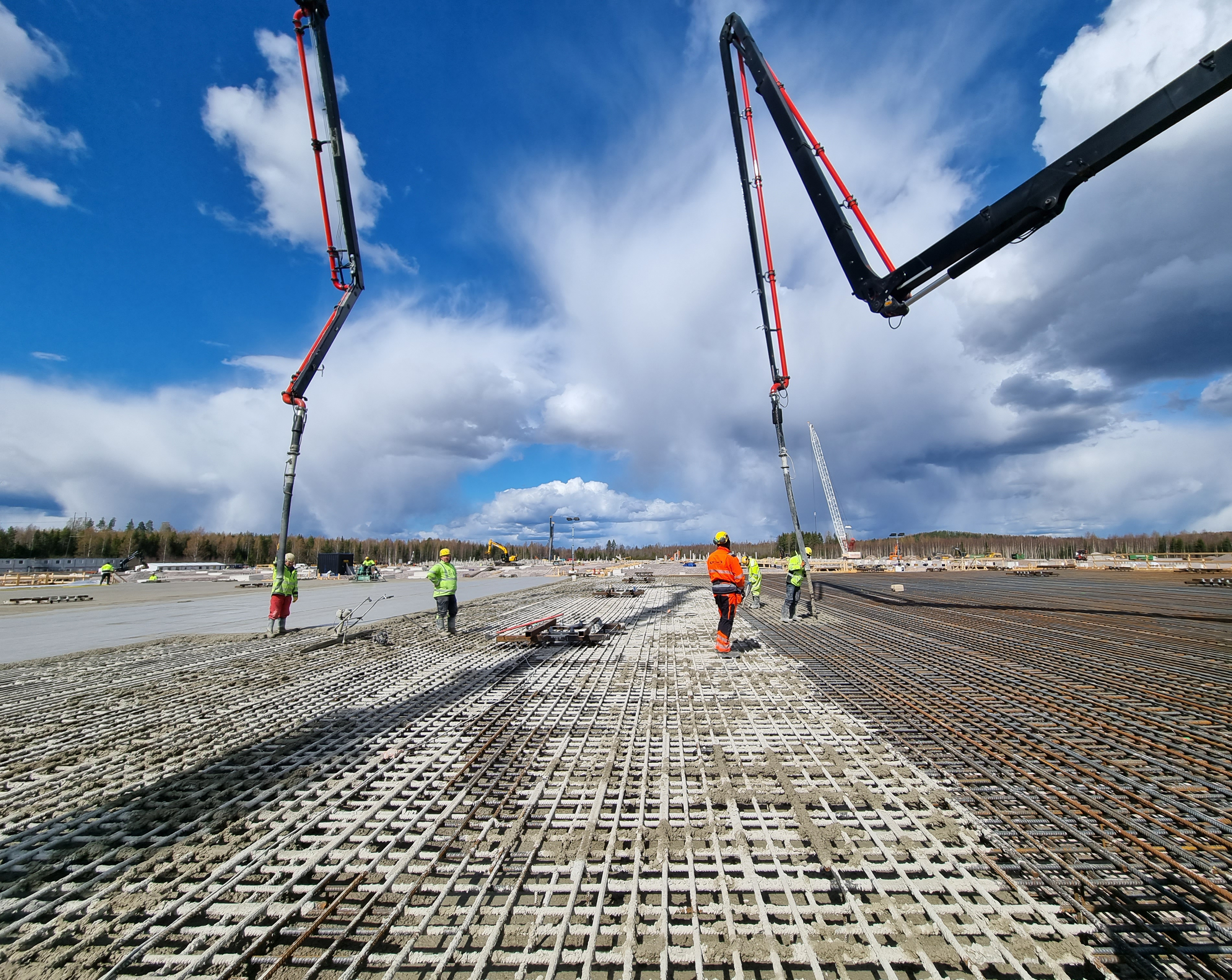

”Logistiikkakeskuksen toiminnan kannalta keskeisin tekijä on robottien avulla pyöritettävä automatisoitu korkeavarasto. Varastoon asennettavien järjestelmien tulee olla tukevalla pohjalla. Tämän varmistaa 4 400 neliön kokoinen ja 900 millimetrin vahvuinen paalulaatta, joka valettiin toukokuussa 2023 kertavaluna 50 tunnissa. Urakka oli iso enkä ollut ennen törmännyt talonrakentamisessa näin suureen kertavaluun.”
Kristian Torsell
Haahtela
vastaava työnjohtaja

Tutustu muihin hankkeisiimme

Svenska Teatern

Helsingin tunnetun maamerkin Svenska Teaternin peruskorjaus kesti 1,5 vuotta ja tehtiin yhteistyössä Museoviraston kanssa.

Lue lisää

EriCa Green Chemistry Park

Espoon Finnoon alueelle toteuttiin tutkimuskeskusrakennus Espoon Erica, jonka pääkäyttäjänä on Kemira.

Lue lisää

Englantilainen koulu

Haahtela toimii projektinjohtajana ja päätoteuttajana hankkeessa, jossa Englantilainen koulu saa uudet tilat Etelä-Haagaan.

Lue lisää
